Construidas por la paraguaya CIE para Voith.

La obra que avanza contra viento y pandemia: Empiezan a traer enormes tubos para las turbinas de Aña-Cuá

La obra de Aña Cuá para aumentar la capacidad generadora de Yacyretá sigue avanzando contra viento y marea, incluyendo la pandemia del Coronavirus que afectó los trabajos pero no los detuvo en ningún momento.

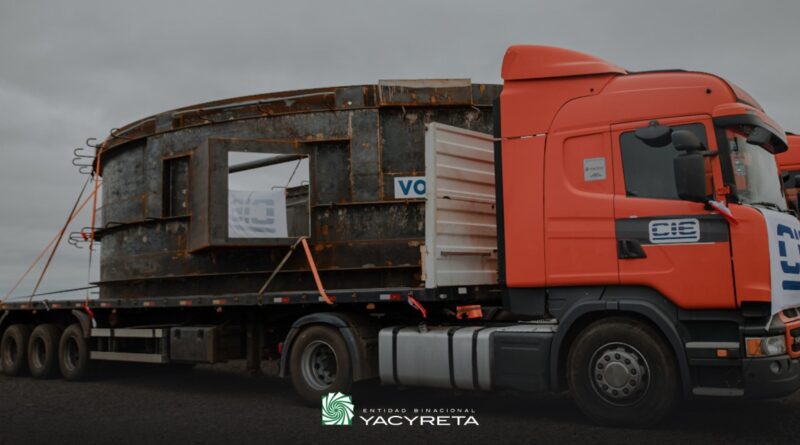

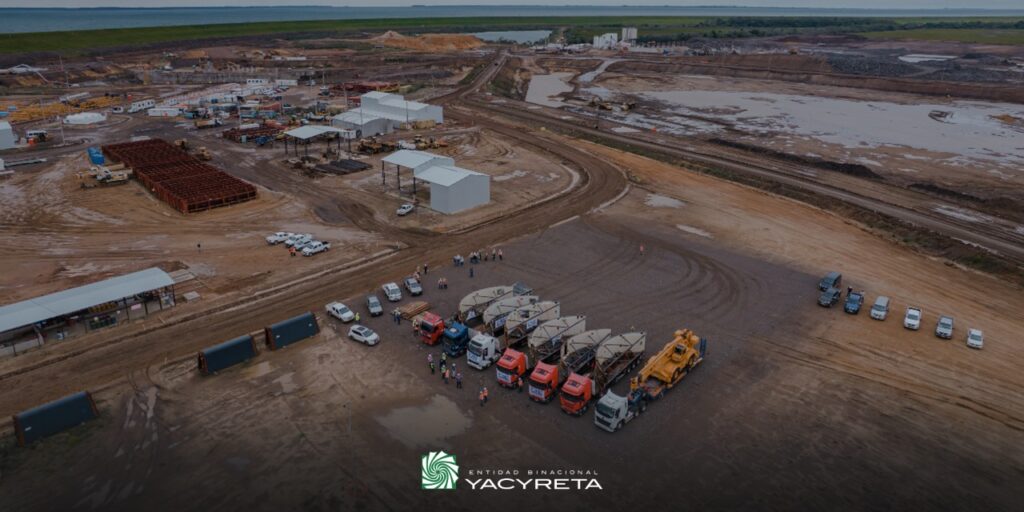

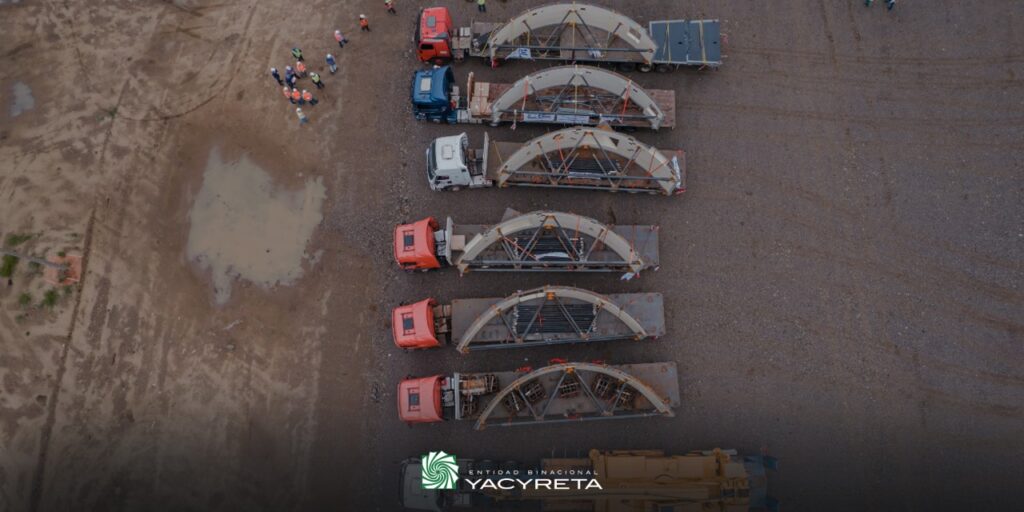

Esta semana empezaron a aparecer por Ituzaingó enormes camiones con partes gigantes de los tubos de aspiración para 2 de las 3 turbinas, las unidades generadoras 1 y 2. Tienen un diámetro de 10,45 metros y una altura de 4,58 metros. También llegaron al obrador las piezas del revestimiento del pozo de turbina de una unidad generadora, con un diámetro de 12 m y una altura de 5,20 m.

“Este es el primer paso importante del contrato de componentes electromecánicos de la nueva central”, indicó el gerente de Obras de Añá Cuá, Fabián Ríos, destacando “esta es la provisión de materiales que conformarán la parte más profunda de la central hidroeléctrica”.

Estos equipamientos que integran los componentes electromecánicos serán empotrados en la estructura de hormigón armado de la casa de máquinas de Aña Cuá.

Estas estructuras metálicas fueron fabricadas en la planta industrial de la firma paraguaya CIE S.A., la misma es subcontratista de la empresa alemana Voith, adjudicada para las obras electromecánicas en Aña Cuá.

Las obras de la nueva central avanzan de acuerdo con el cronograma previsto, alcanzándose actualmente un 90 % de avance en la excavación en roca y un 15 % en obras civiles, manteniéndose como fecha de finalización de las obras en julio del 2024.

La maquinización de Aña Cuá significará un aumento del 10 % en la generación de energía del Complejo Hidroeléctrico de Yacyretá, con una potencia instalada de 270 megavatios, con tres turbinas tipo Kaplan de 90,20 MW de potencia cada una.

Finalización etapa detonaciones en excavación de roca

El pasado jueves, bajo la coordinación del equipo de Gestión Social, Ambiente, Seguridad y Salud, se realizó la última detonación controlada en el área de excavación de las obras de maquinización en Aña Cuá.

Fue la voladura número 186 desde que se inició con este proceso para realizar los banqueos (etapas de excavación en roca) y llegar a la cota necesaria. Cabe destacar que, en caso de ser necesario, se realizarán nuevas explosiones controladas de corrección.
